简讯-江能队伍在越南光伏项目建设中的风采

发布日期:2019-03-21

  从杭州萧山机场乘早晨7点25分的飞机径长途飞行至下午2点钟,就达到越南南方最大城市机场——胡志明市机场,出机场后分别转乘3至5小时汽车,就能到达公司正在参建的三个大型光伏发电站,他们分别是:
  位于越南中部保禄省和平顺省交界处的大密水上漂浮式光伏电站、装机容量47.5MWp。
  位于越南西宁省油汀水库区固定式光伏电站,装机容量475MWP。
  位于越南西宁省槟桥镇陆上光伏电站,装机容量100MWP。
  江能公司在越南南方参建的三个大型光伏电站的内容,主要承担电站部分发,配电设备的采购,运输,安装,调试和试运行工作,还承担部分土建施工任务,施工工期为8个月,合同总价达7000万元以上。
  来到这三个项目现场地后,使人感受颇深,收获颇丰,首先是这些光伏电站规模宏大,场面的壮观令见过大场面的人都感到震撼,对安装好的一望无际,整齐划一,闪闪发光的光伏发电板数量之多的景象使人叹为观止,对公司能进入光伏发电的大市场而自豪,对电力事业部参建人员助力公司光伏发电市场发展,实施弯道超车的战略部署心生敬意。
  在海外异国他乡,参加这三个光伏电站建设对江能公司来说,可谓困难重重,除时间紧,任务重,水上漂浮式,水库沼泽地上安装施工有很高的技术要求和施工难度,连国内都罕见外,还存在项目在热带地区,温度高达38℃以上,阳光直晒施工的现场温度都在50℃以上的,使人望而生畏的高温环境,以半生不熟的空心菜为主的饮食习惯,以铁皮瓦为顶的住宿房内,再加上同越南当地施工队伍语言不通、施工标准和规范不同等等,给施工任务的顺利推进造成了极大困难。
  由于太阳能光伏发电是属于有取之不尽、用之不竭的清洁能源,目前世界各国都掀起了建设高潮,为此江能公司领导从政治站位高度对越南光伏项目进行了科学谋划,并加大了支持力度,在电力事业部采用“出项目,出思路,出机制,出管理”经管模式的管理和引导下,全体参建人员怀着做强、做大越南光伏市场的信念,以昂扬的斗志,蓬勃的朝气,战高温,斗酷暑,把心思集中在拼搏实干上,把精力聚焦在日复一日的攻坚克难中,用汗水和执着展现出江能铁军在该项目中勇担当,保进度,见成效的风貌,彰显出了在我公司实干之年中,以必成之心,勇创未有之业的风采。
  从去年8月份进场至今,全体参建员工,包括带领着自行从越南劳务市场招聘来并培训合格后施工队伍,经过夜以继日的奋战,三个项目部取得了令人鼓舞,催人奋进的成绩,实现了:“各阶段任务圆满完成,技术难关逐步突破,工程形象日新月异,安全生产形势稳定可控”的良好局面,深得越南业主和总承包方的好评。并在极其艰苦的环境下,创造了:人均单日安装110块光伏板、单台打桩机日打桩120根、施工班组单日安装光伏设备容量超过2MWP的全新记录,打破了公司在国内光伏建设中曾创造的纪录,留下了许多令人深受感动的精彩瞬间,现提供给大家分享。
图一:由大密项目部参加安装施工的水上漂浮式光伏电站的一角
图二:由油汀项目部安装完成的500×600m范围的光伏发电板方阵

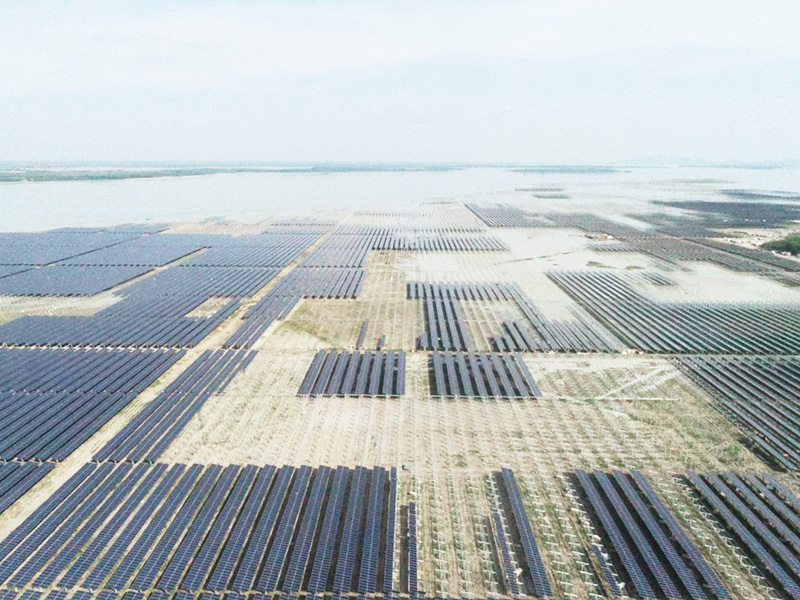

图三:由西宁槟桥镇项目部参建的滩涂光伏发电站的航拍场景
图四:这里没有冷暖交替的四季气候,只有常年都是滚滚热浪和湿气蒸薰的环境,挡不住大密项目部员工奋力拼搏保进度的步伐
图五:由各项目部直接从越南劳务市场招聘来并培训合格后上岗的越南工人,在项目部的严格管理下参加的安装施工的场景
图六:由大密项目部经长途从越南方调运来的载重80T的拼装式运输船和35T汽车吊,正在由项目部员工的指挥下度过700米宽的水面,运进库心岛,以解决岛上20台重型箱变、逆变卸船和安装的关键性难题。
图七:这是在江水泛滥后,数次淹没施工现场,在洪水泥浆齐腰深的情况下,油汀项目部发明了用汽油桶做成的运输筏子,代替船只运输材料和安装人员,进入现场继续安装光伏板支架的情景。
图八:油汀项目部研究发明了在打桩过程中桩位定位新方法后,单台打桩机日打桩量大部幅度增加,打破了国内的记录,创造了日打桩数量超过120根的新纪录
